公司承建引江济淮二期宿州区域供电工程进入铁塔规模化组立阶段

时间:2025/08/21 作者:杨瑞雪 来源:供电二项目部 点击量:

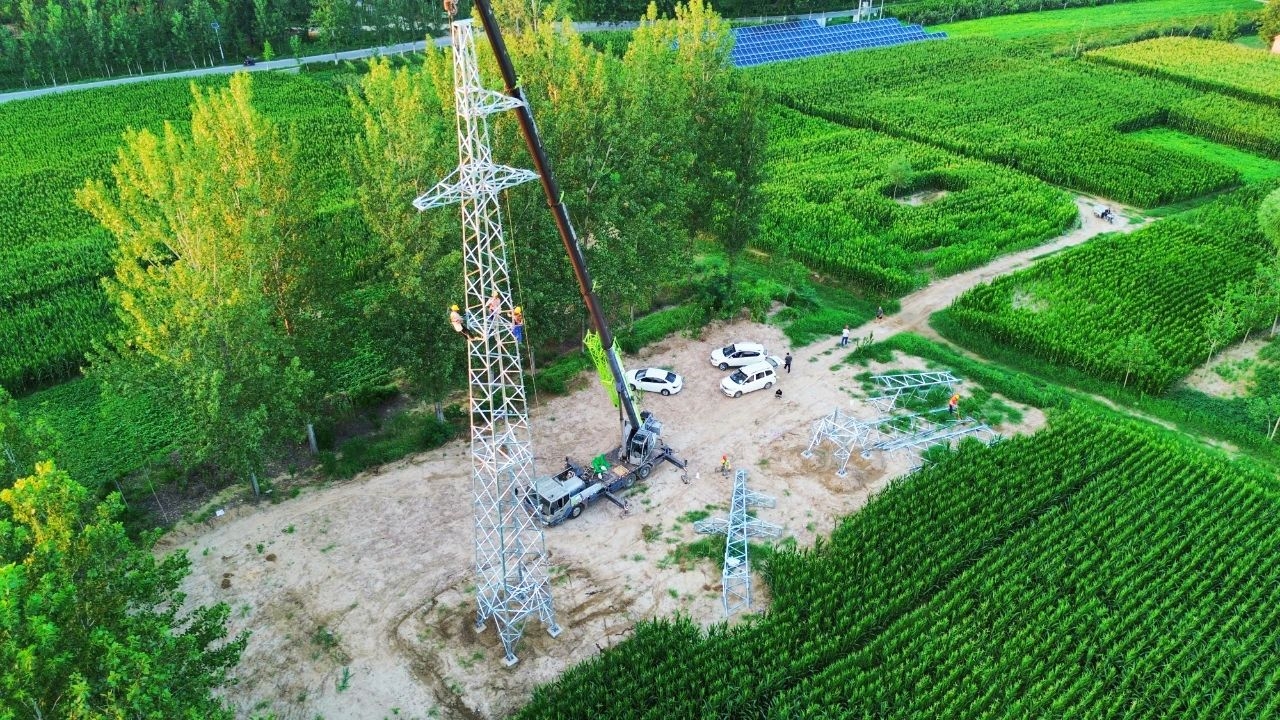

  8月19日,由公司承建的引江济淮二期工程(水利部分)宿州区域供电工程D05标马井变电站至王楼取水泵站首基铁塔顺利完成吊装组立,标志着该工程正式进入铁塔规模化组立阶段,为2025年底王楼取水泵站投运目标的实现奠定了基础。

  据了解,引江济淮二期工程(水利部分)是国家重大水利工程,工程等别为Ⅰ等、规模为大(1)型,其核心任务是以城乡供水为主,兼顾灌溉补水与生态改善。公司承建的D05标作为电力“生命线”,投运后将实现保障水利枢纽可靠运行,为淮水北调延伸线梯级泵站提供“双电源”保障,确保王楼取水泵站每秒14立方米调水流量、濠城闸站灌溉补水功能稳定发挥,同时将满足未来沿线乡村振兴、工业升级的电力需求,助力宿州打造“水-电-生态”协同发展示范区。

  D05标包含两大核心线路工程,分别服务于淮水北调延伸线的重要水利枢纽,均采用架空与电缆混合设计以适配不同地形。其中,马井变电站至王楼取水泵站线路输电线路全长10.87公里,设计输送容量12300千瓦,需架设铁塔38座,可保障王楼取水泵站每秒14立方米的调水流量需求;晏路变电站至濠城闸站线路输电线路全长34.026公里,跨越河道、农田等敏感区域,需架设铁塔123座,同步建设智能通信光缆及调度自动化系统,确保灌溉补水功能稳定运行。

  自工程开工以来,参建项目部通过动态计划管理与网格化安全管控,在雨季、台风及民事协调等多重压力下,高效完成马井变电站至王楼取水泵站线路38座铁塔基础浇筑并保障养护质量,确保了铁塔组立的顺利进行。本次马井变电站至王楼取水泵站首塔的成功组立,为后续晏路变至濠城闸站123座铁塔建设确立了工艺标准,将有力推动工程整体进入高效推进期。

  目前,项目部正加速推进王楼取水泵站剩余铁塔组立与导线架设,同步开展地面电缆敷设及设备间隔接入施工,全力确保各项节点顺利完成,为引江济淮二期宿州区域工程全线通水筑牢能源基石。
